Кузбасские энергетики сталкиваются с финансовыми трудностями при подключении новых потребителей

Проблемы с тарифами и ростом цен на материалы ставят под угрозу выполнение обязательств.

С 2019 по 2023 годы кузбасский филиал «Россети Сибирь» подключил к электросетям более 10 тыс. новых потребителей.

Тем временем, в тарифе на 2024 год источник на технологическое присоединение составил только 5 млн рублей, а фактические затраты, чтобы закрыть все просрочки, которые не были учтены в тарифе на передачу электроэнергии, составили 1,8 млрд рублей.

Пик подачи заявок приходился на 2022 год, до тех пор, пока стоимость льготного техприсоединения составляла 550 рублей. Сейчас ставка, установленная тарифом, составляет 6 тыс. рублей за 1 кВт, но и она не покрывает расходов энергетиков. Реальные затраты в 8 раз больше.

Государство через тарифные органы обязано компенсировать не включаемые в плату заявителям расходы сетевой организации, но темпы роста тарифа сдерживаются: из 1,875 млрд рублей, потраченных за 4 года, «Кузбассэнерго – РЭС» вернулись только 318 млн рублей.

Сдерживание тарифа с одной стороны и рост цен на материалы и оборудование с другой загоняют энергетиков в угол – выполнить в срок часть договоров, особенно, когда они затратные, невозможно.

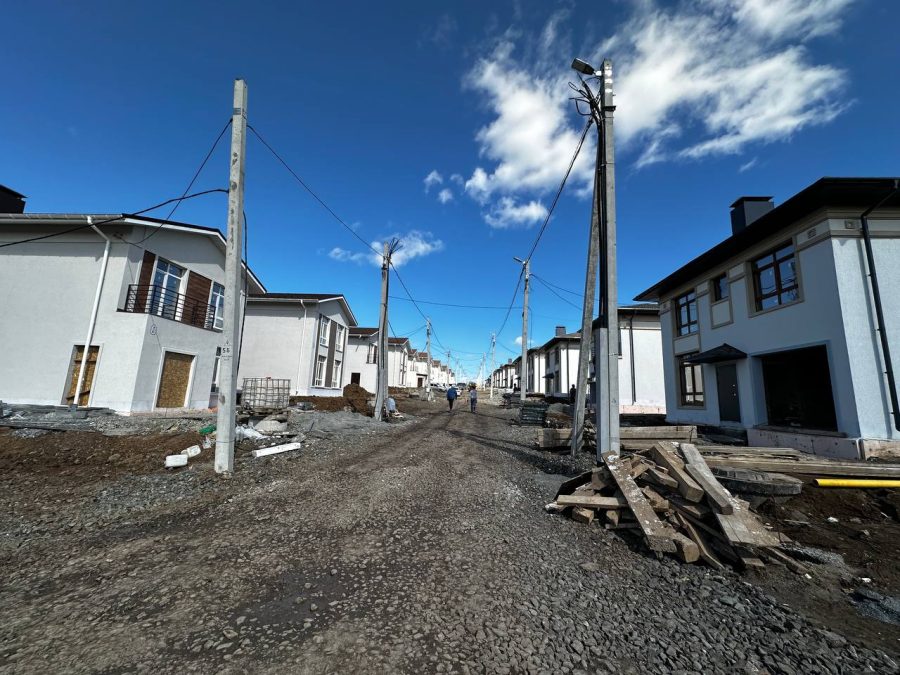

Только на подключение 25 домов в поселке Мурюк затраты оцениваются в 150 млн рублей. Энергетикам потребуется расчистить 80 гектаров лесного массива под строительство линии электропередачи протяженностью 40 километров. Помимо поселка Мурюк есть несколько десятков единичных заявок на подключение к сетям, стоимость исполнения каждого договора варьируется от 10 до 80 млн рублей. А общие вложения в исполнение затратных договоров оцениваются в 500 млн рублей.

«Одна из проблем «длинных» техприсов начинается на этапе выделения земельного участка. У нас обширные территории и есть такие люди, которые хотели бы жить подальше от городской суеты, дышать свежим воздухом и при этом пользоваться всеми благами цивилизации. Это понятное желание. Но при выделении земельного участка необходимо руководствоваться и другими критериями, главный из которых — наличие и удаленность инженерной инфраструктуры, в том числе, электросетей. Поселок Мурюк наглядный тому пример. Ради 25 заявителей мы должны взять кредит или перекинуть финансирование с другой программы, чтобы среди тайги построить новую линию электропередачи. Эти затраты по полезному отпуску электроэнергии не окупятся ни через 10, ни через 100 лет. В первую очередь должны получать развитие территории, где преобладает подход комплексного развития», — уверен Иван Клейменов, директор филиала ПАО «Россети Сибирь» — «Кузбассэнерго – РЭС».

Жесткий дефицит средств сетевой компании усугубляют штрафные санкции от контрольно-надзорных органов. Ведь они могли бы сократить длинную очередь «просрочек» по технологическому присоединению. Выходом из сложившейся ситуации должно стать заключение регуляторного соглашения, в котором будут предусмотрены затраты сетевой компании на затратные подключения к сетям. В противном случае регион ждет снижение темпов нового строительства.

Последние новости

«Металлург» с большим трудом выиграл у «Челнов»

OLIMPBET Чемпионат России - Всероссийская хоккейная лига. Регулярный чемпионат «Металлург» (Новокузнецк) - «Челны» (Набережные Челны) - 2:1 (1:0; 1:0;

Андрей Лунев: «После пропущенного гола была психологическая опасность за результат»

Пресс-конференция по итогам матча OLIMPBET Чемпионата России - Всероссийской хоккейной лиги «Металлург» - «Челны» (2:1).

Пытал жену утюгом и душил детей: семейному извергу за пытки дали неприлично мелкий срок

Он даже не объяснил своё поведение. В Ставропольском крае 36-летнему мужчине, который изощренно пытал жену и детей, дали всего пять лет колонии общего режима.

Частотный преобразователь

Подбираем решения под ваши задачи с учётом особенностей оборудования и требований

На этом сайте вы сможете узнать актуальные данные о погоде в Кропоткине, включая прогнозы на ближайшие дни и часы

Комментарии (0)

Добавить комментарий

Ваш email не публикуется. Обязательные поля отмечены *
